Le projet de construction sur le Domaine de Beauregard

Des lieux d’accueil, des locaux de travail et une chapelle

Le patrimoine du lieu, la terre, les forêts et le terroir chrétien se prêtent à développer ce lieu, à la fois calme et rayonnant, où se mêlent le travail de la terre, de la pensée,
et du cœur et qui attire de nombreuses personnes, connaisseurs ou curieux. Le château ne nous offrant aujourd’hui que des pièces modestes malgré son allure imposante, nous désirons développer des lieux d’accueils plus adaptés au rayonnement de ce site, tout en préservant le caractère du lieu.

Des bâtiments modernes de ferme industrielle occupent une large partie du site à l’arrière du château, nous en détruirons une importante section en mauvais état. A la place, nous pourrons rebâtir des bâtiments plus modestes et s’intégrant à la composition des édifices pluriséculaires existants.

Nous pourrons alors disposer de nouveaux espaces nécessaires à la vie du lieu :

Pour l’activité agricole : magasin, locaux de transformation des fruits de la terre, ateliers et stocks.

Pour l’accueil : une belle grande salle où peuvent manger 150 personnes.

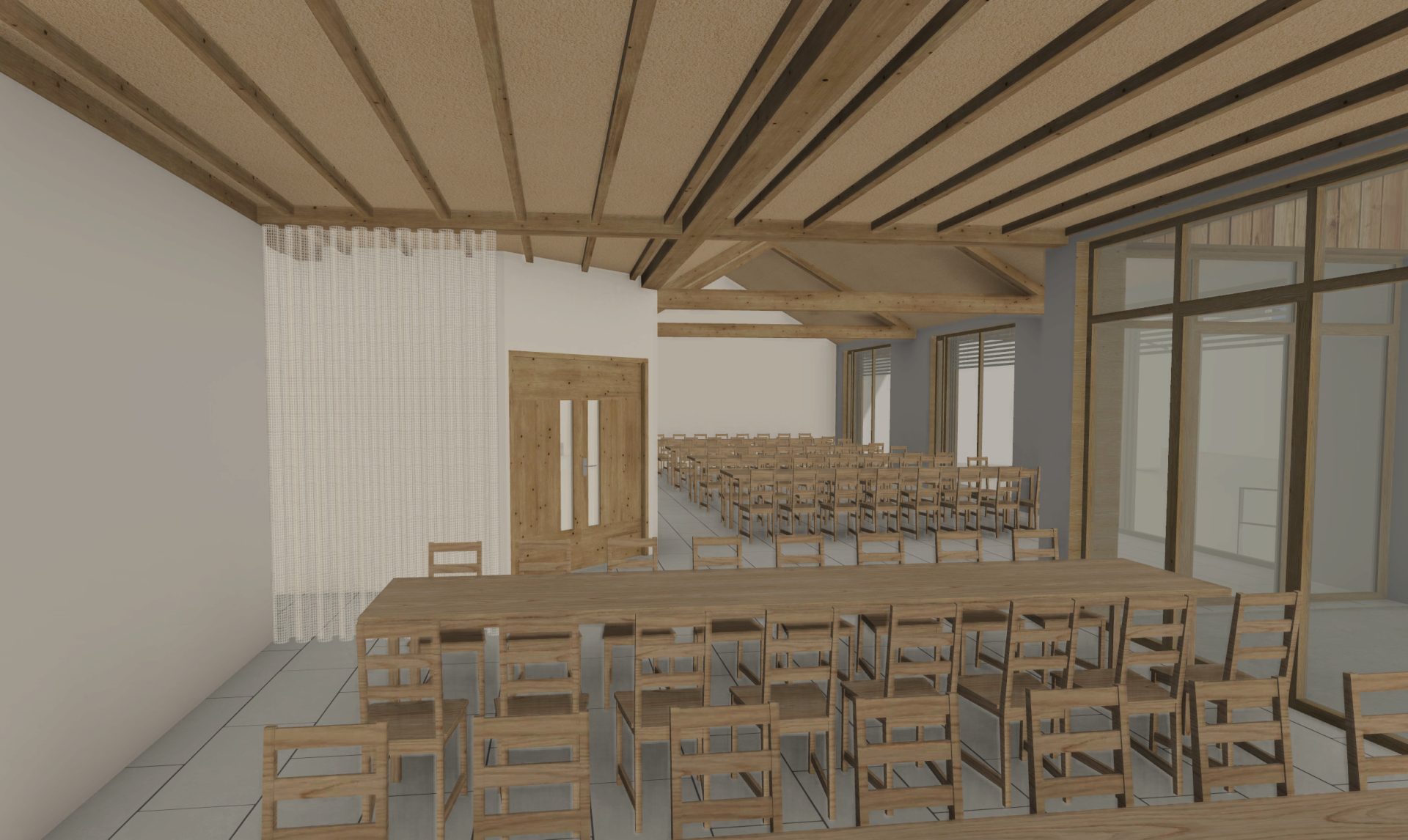

Pour la vie de prière : une chapelle pour 150 personnes.


Les premiers travaux sont prévus pour fin 2025, début 2026. L’avancée se fera au fil de l’arrivée des financements et dons !

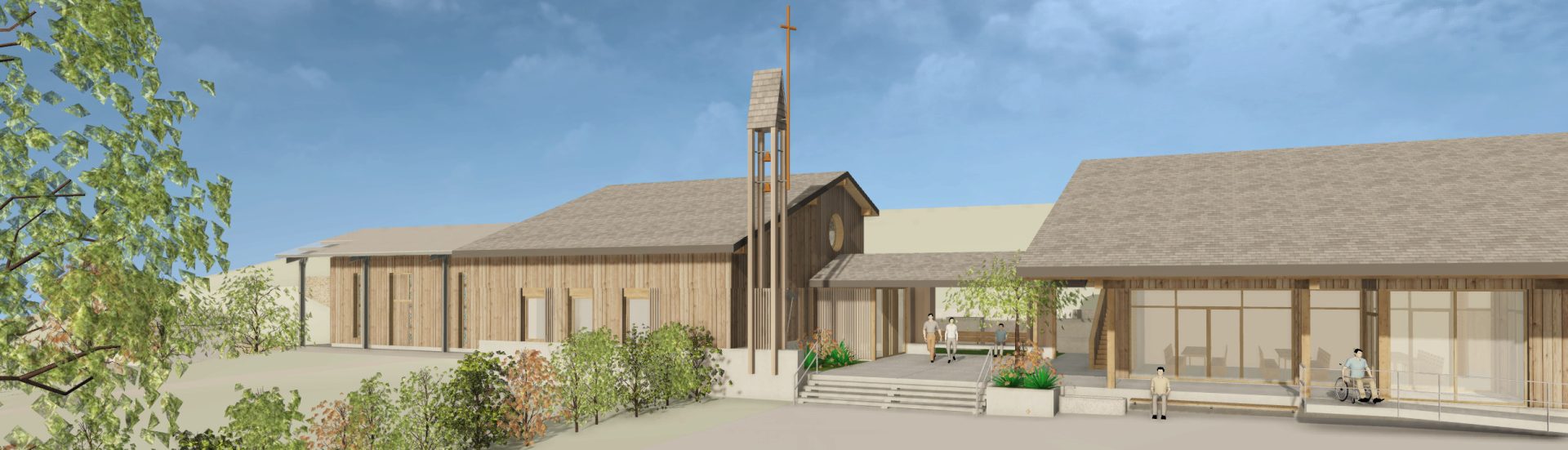

Un projet en sept phases définies avec notre pool d’architectes et d’ingénieurs après 4 ans de collaboration

Phase 1
Démolition
Désamiantage et démolition de deux hangars
Travaux préparatoires des sols
Remise en état des lieux et sécurisation

Phase 2
Travaux du « cœur technique »
Réseaux d’eau et d’électricité, chauffage
Cuisine, magasin, wc publics

Phase 3

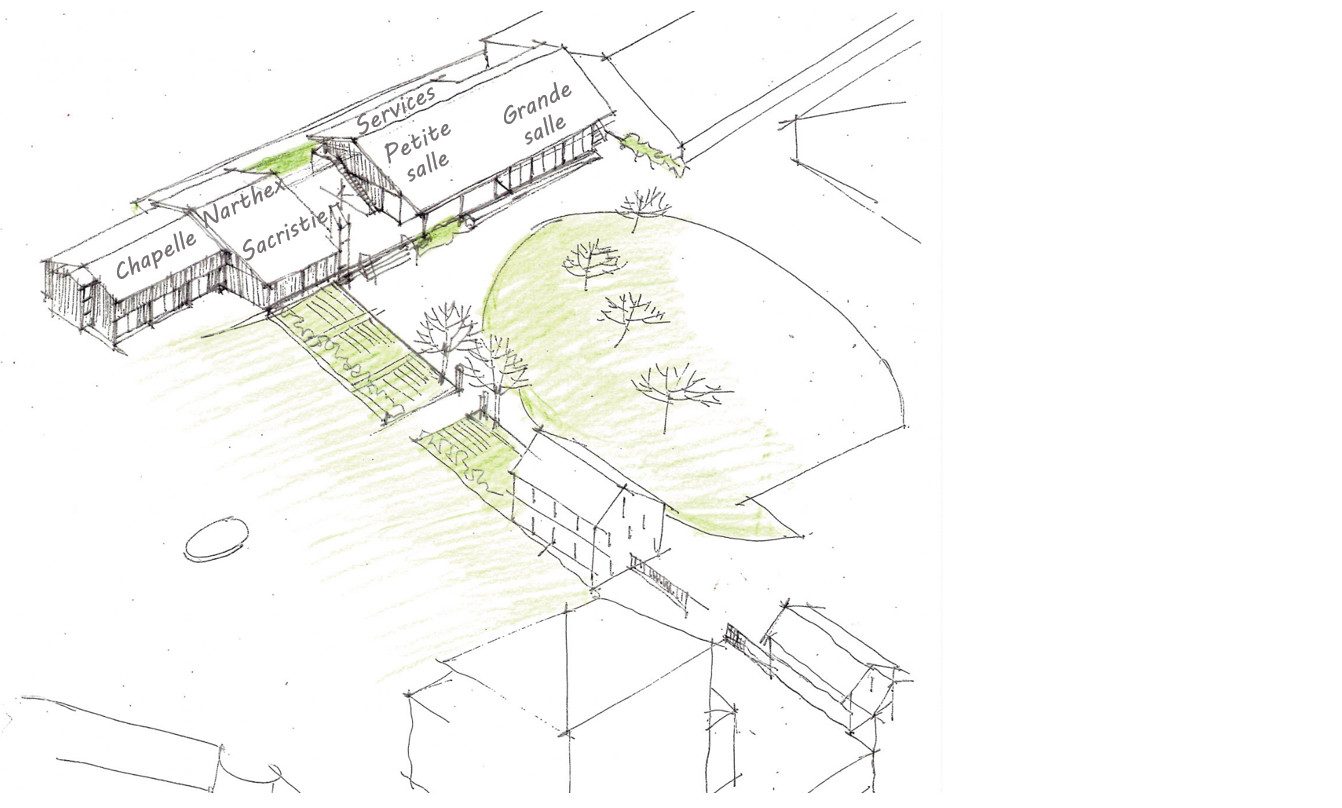

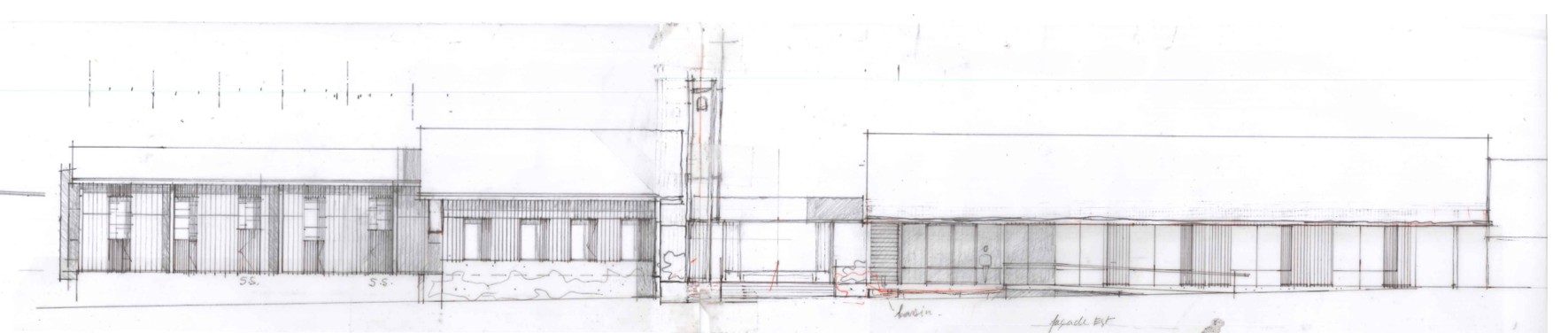

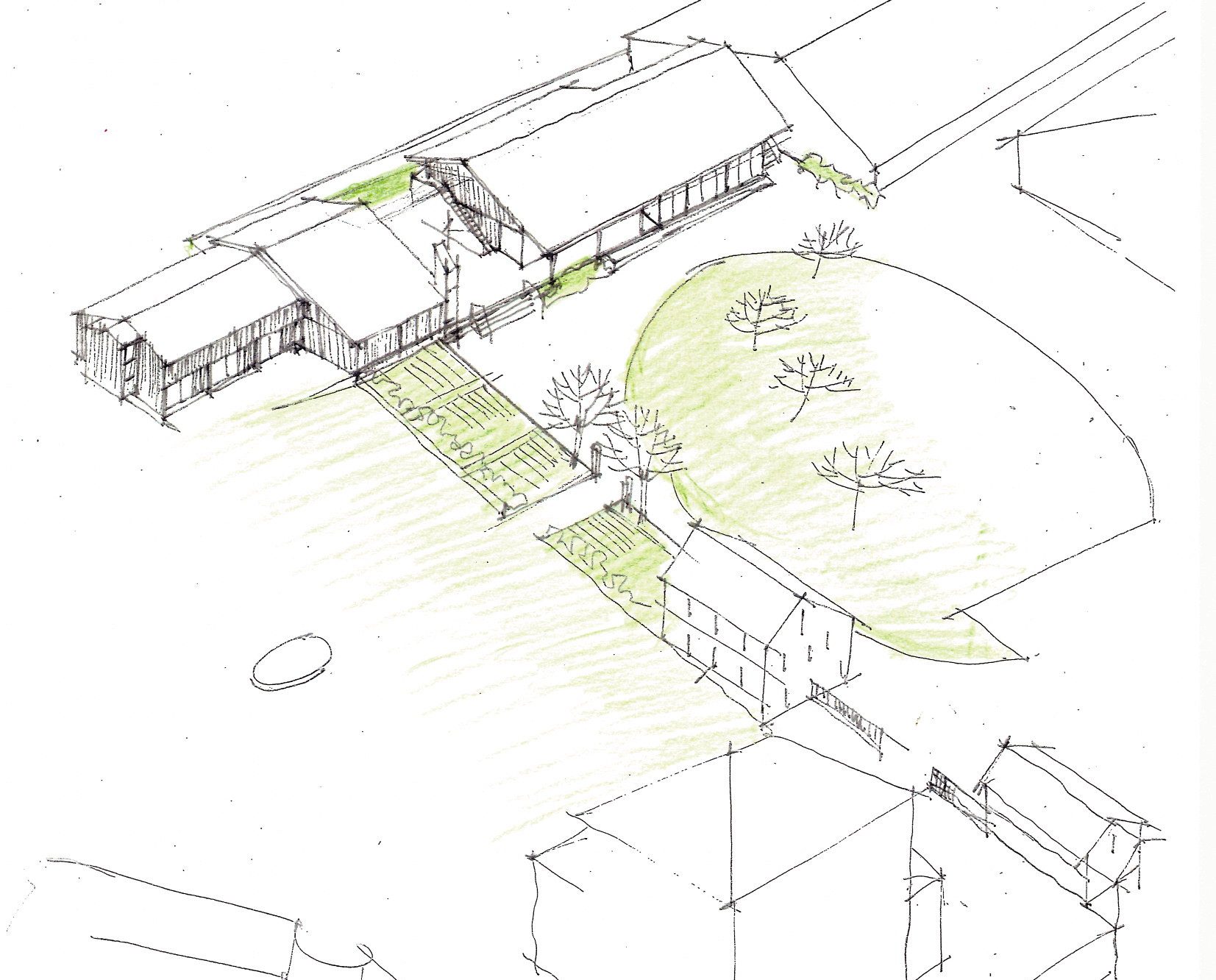

Clos couvert de toute la longère
Enveloppe de l’atelier polyvalent ; placette couverte

Phase 4

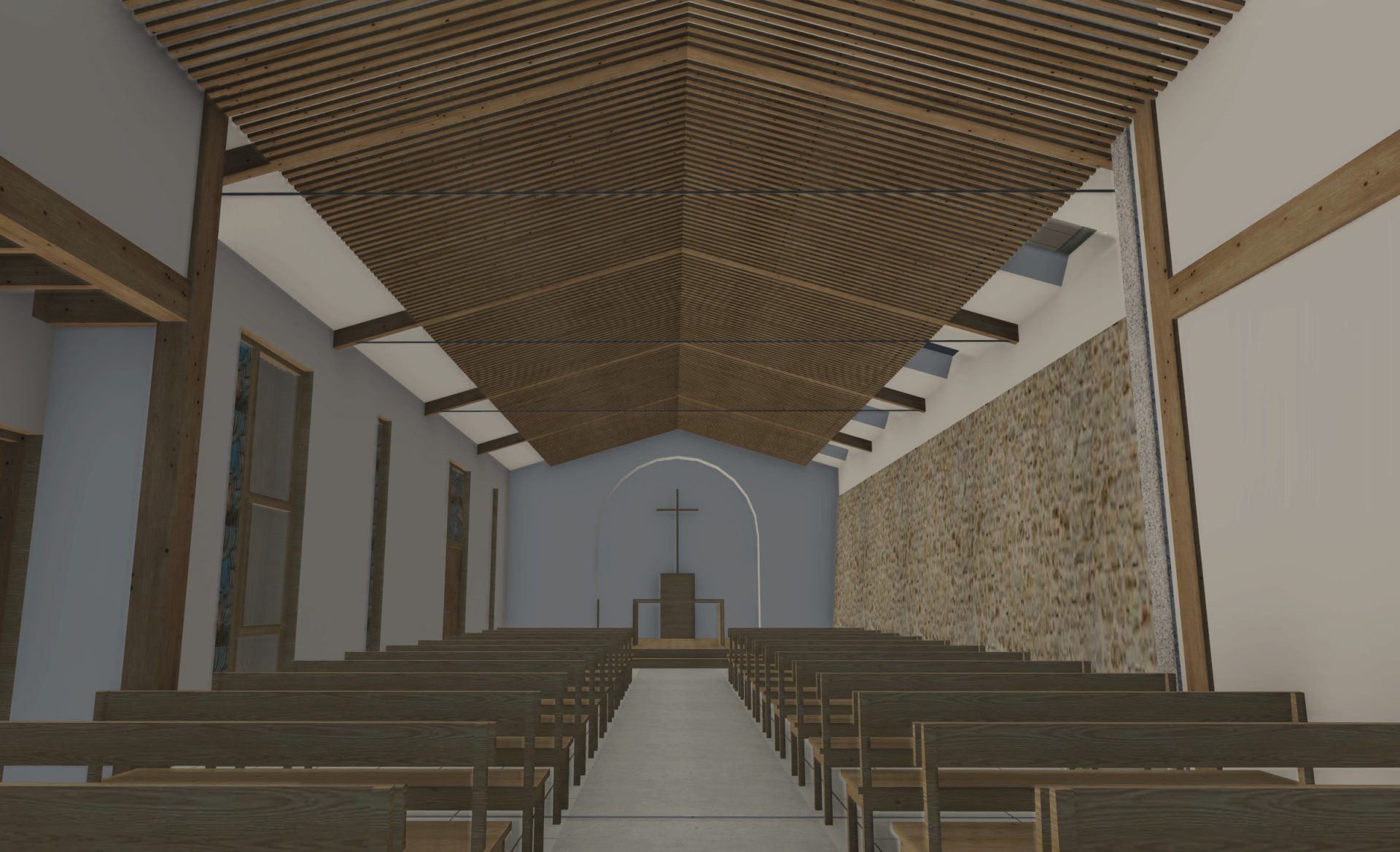

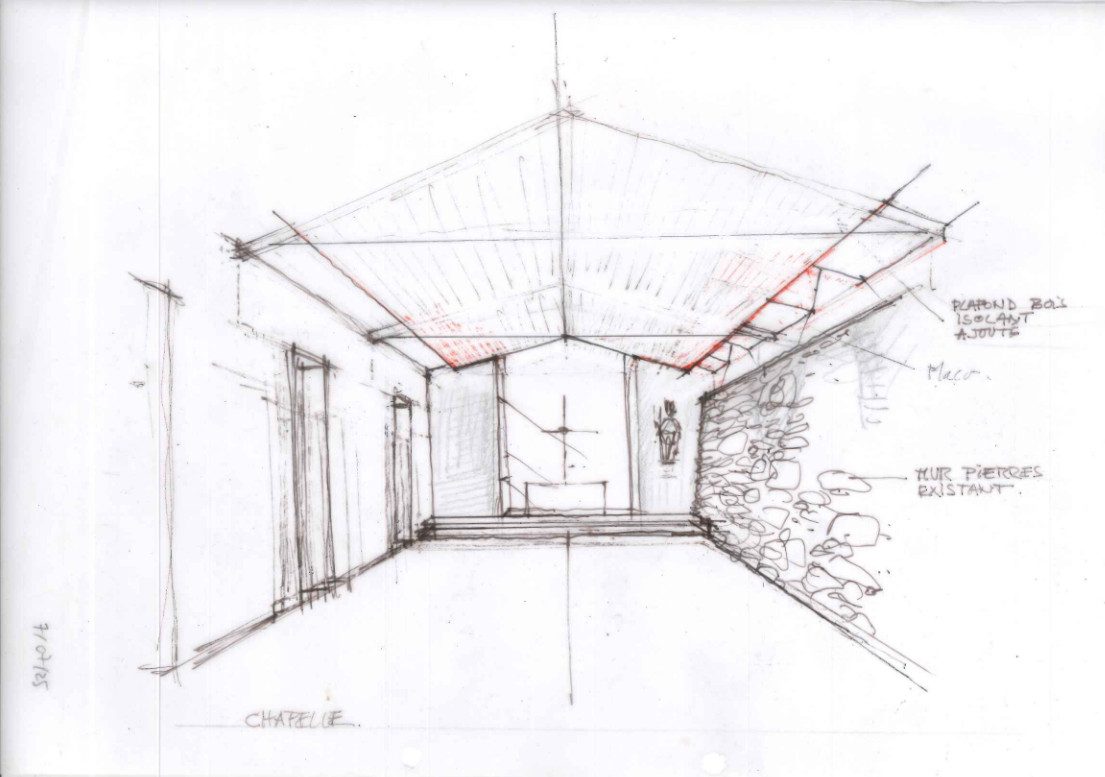

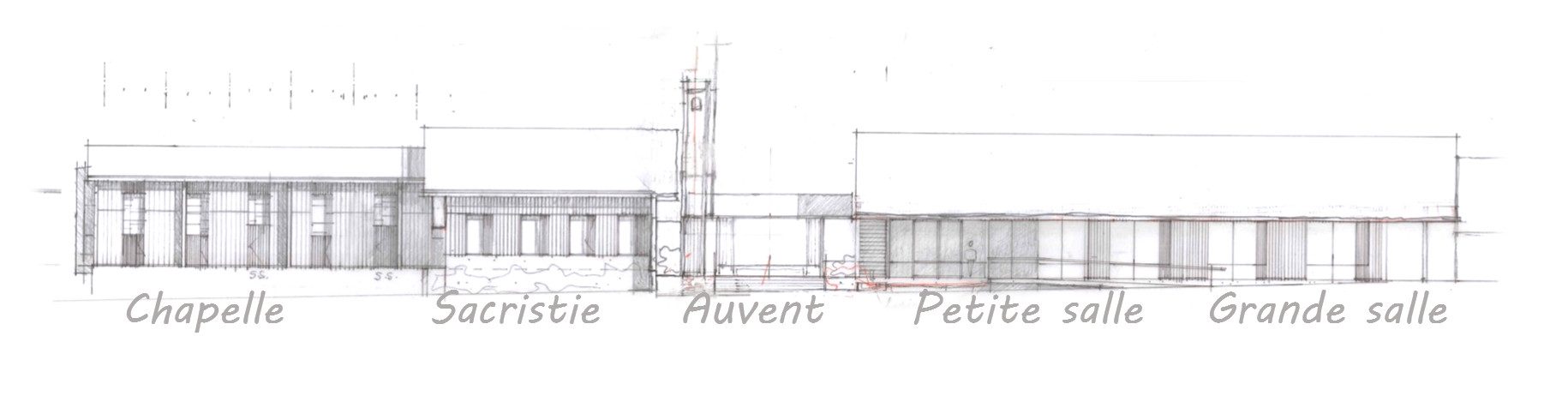

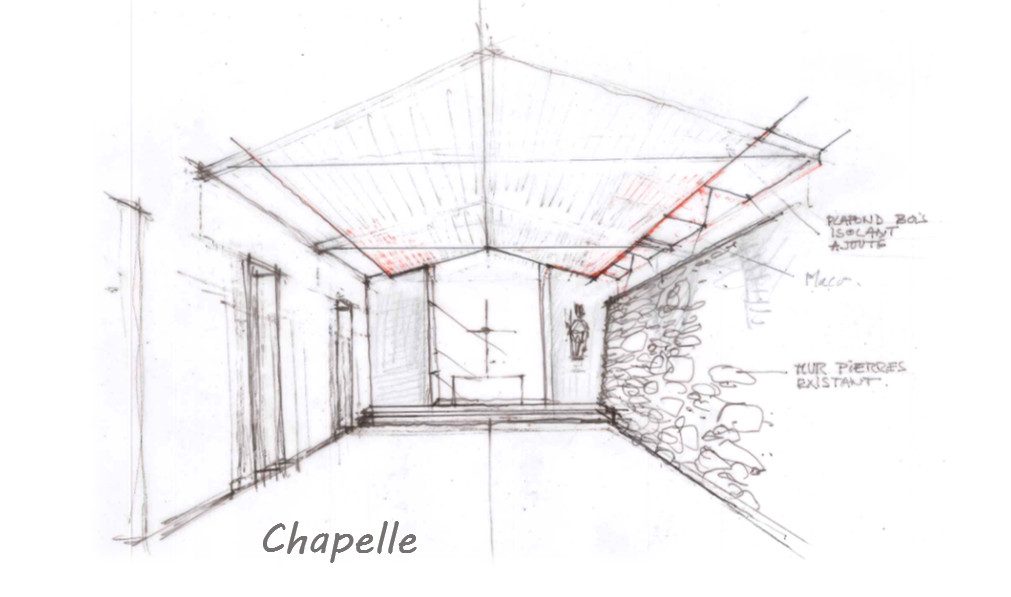

Chapelle et sacristie
Avec confessionnaux et petites salles de rencontre.

Phase 5

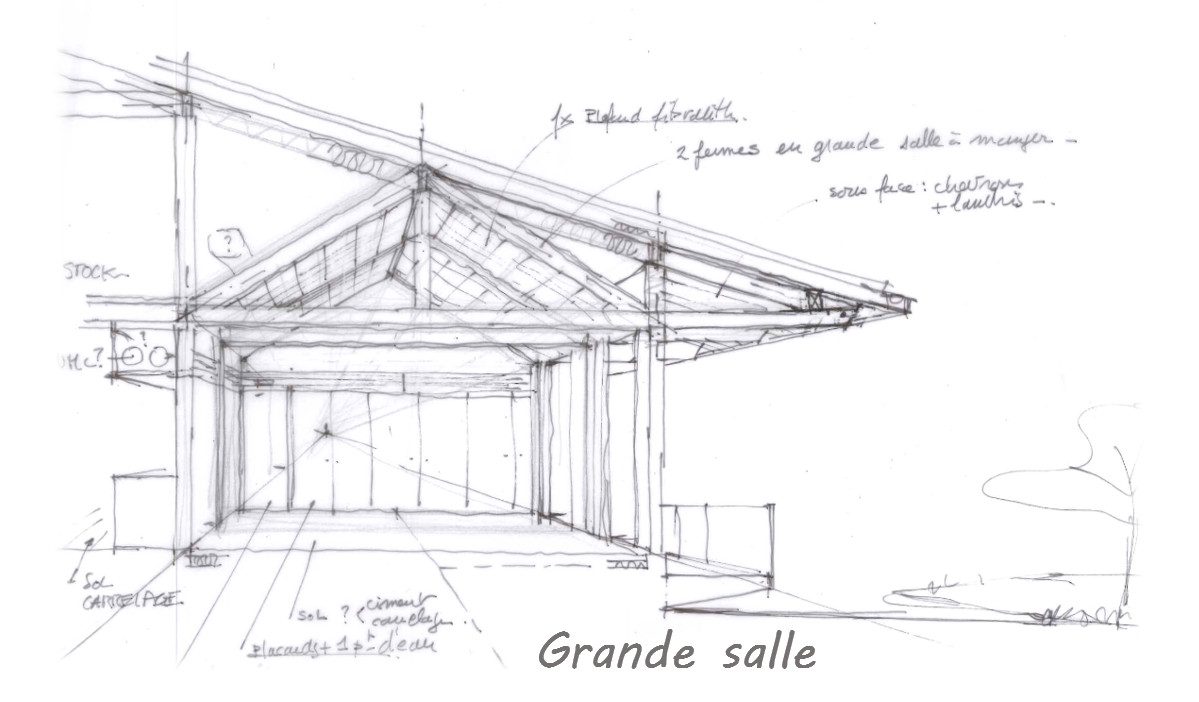

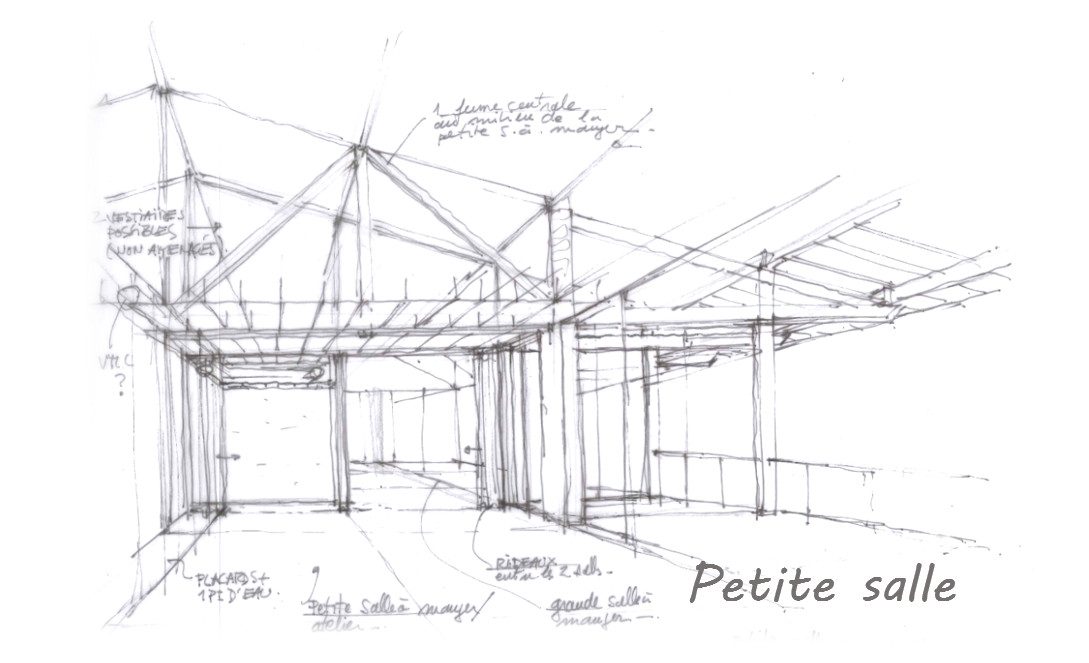

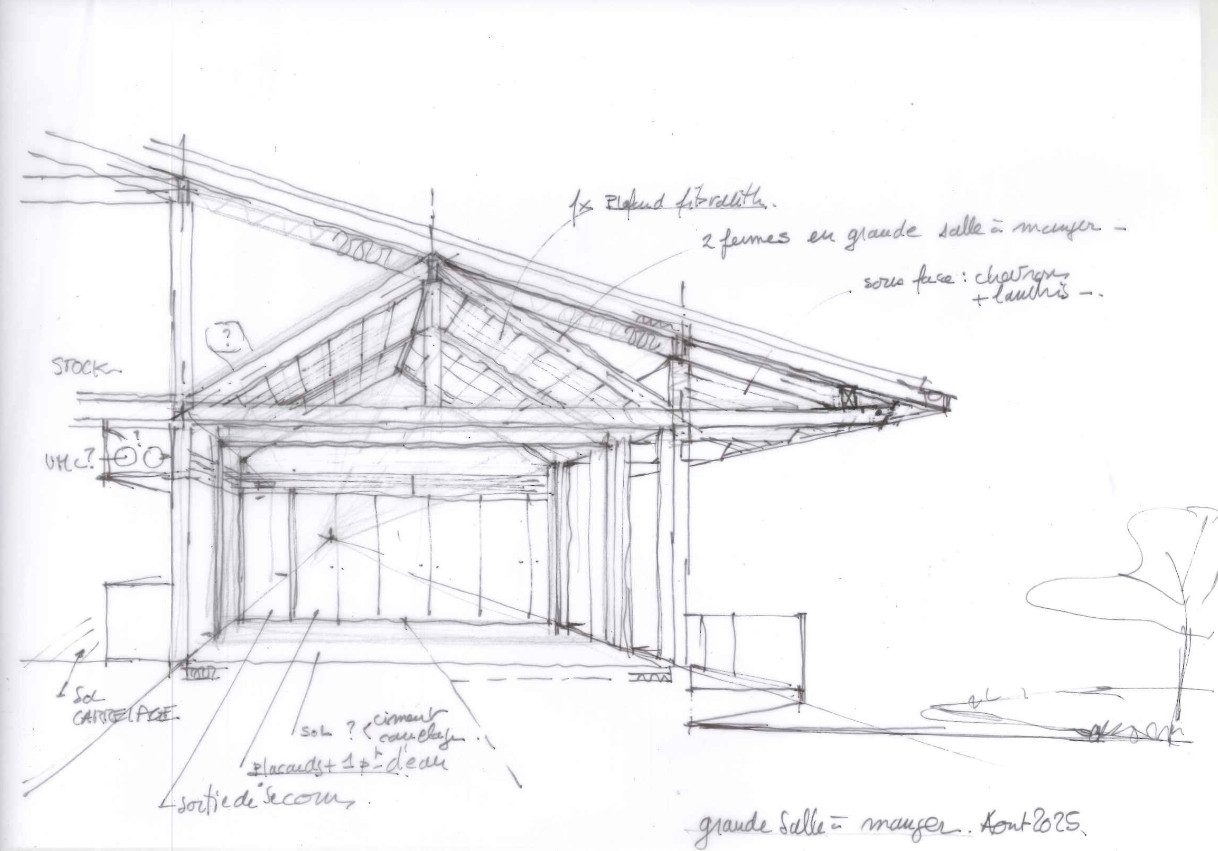

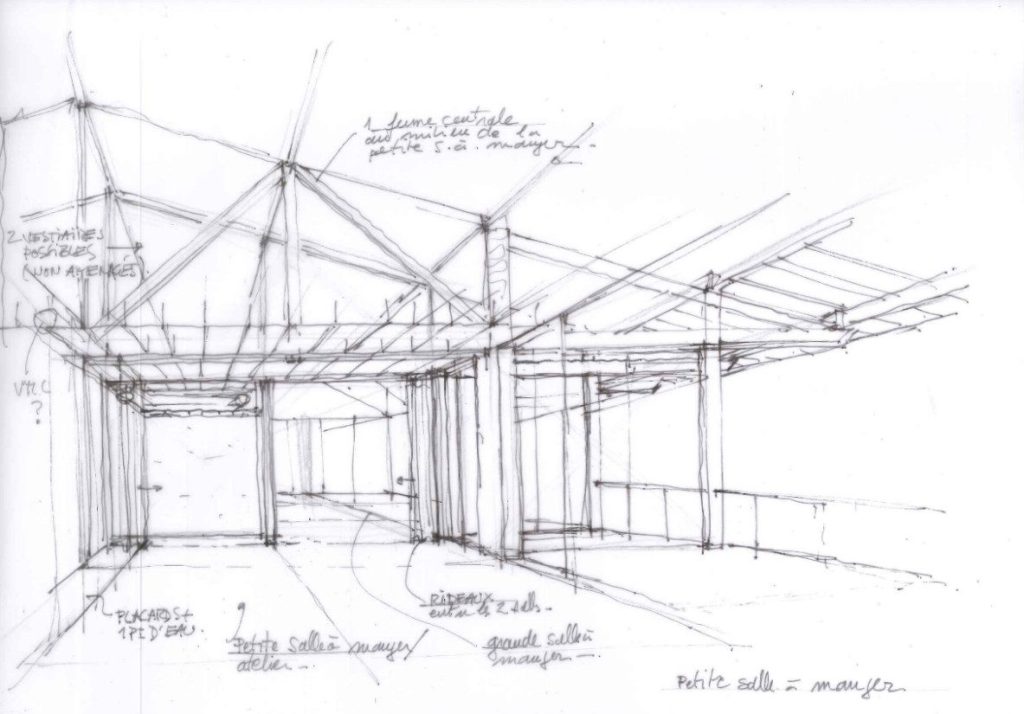

Grande salle d’accueil

Phase 6
Niveau inférieur de la chapelle
Son aménagement intérieur

Phase 7
Ateliers polyvalents.
Leur aménagement intérieur

Les phases seront réalisées au fur et à mesure de l’arrivée des fonds. Début des travaux prévu pour fin 2025 – début 2026.
Coût de la phase 1 : 200 000€
